Готуємось до післяремонтних випробувань
Станом на 25 січня на першому енергоблоці Хмельницької АЕС тривала 80 доба планово-попереджувального капітального ремонту.

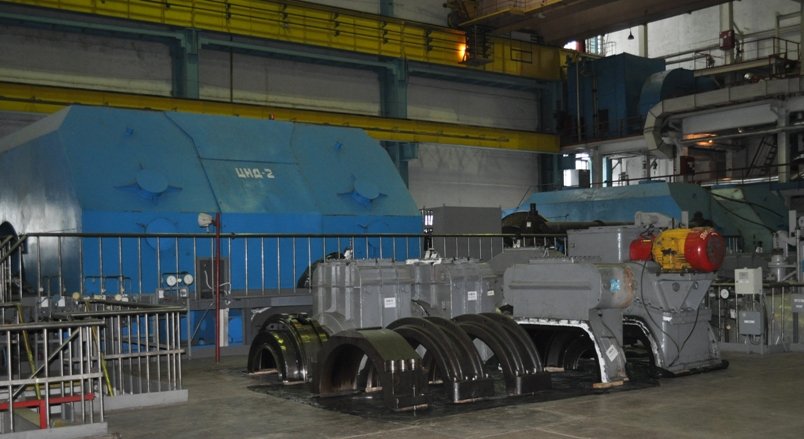

За словами заступника начальника відділу планування і проведення ремонту Ігоря Гришанкова, вже завершено ремонт другого та третього каналу безпеки з виконанням капітальних ремонтів дизель-генераторів, виконано заміну щитів постійного струму. У ремонті перебуває перший канал системи безпеки, з датою завершення і введення у чергування 26 січня. Повністю завершені роботи з ядерним паливом. Виконується збирання реактора. Виконано капітальний ремонт ущільнюючих поверхонь верхнього блока реактора та його головного роз’єму. Спеціалістами повністю завершений вихорострумовий контроль парогенераторів. Зараз завершується збирання турбіни та генератора, які пройдуть випробування. Триває підготовка до проведення передпускових та пускових операцій. Завершено заходи із підвищення безпеки енергоблока. Роботи ведуться згідно із графіком.
